ORv3の導入試験はどこまで必要か、TERATECが示す三段階の検証

白い背景に立つ、角を丸めた淡青色のフレーム。

高密度のAIラックを選ぶとき、電源容量や冷却能力が足りることは出発点です。実際の導入では、部品を組み合わせて動くか、故障時に影響を切り分けられるか、保守後に計算処理を戻せるかまで確かめる必要があります。

2026年のOCP Korea Tech Dayで、TERATECのSungYun Kim氏は、Open Rack v3(ORv3)の導入を「部品の適合」「ラックとしての安定性」「施設・運用との適合」に分けて検証する考え方を示しました。ORv3はラックの機構・給電・冷却接続などの共通仕様です。この記事では、対応部品の選定から、現場で使える受入試験へ進むための見方を整理します。[1][2]

簡単にまとめると?

  • ORv3の接続仕様に合うことと、施設や運用を含めて使えることは、別の検証です。
  • 電源切替や冷却異常では、部品の応答に加えて、共通の給電・配管を使う機器への影響を確認します。
  • 導入試験の成果を、測定結果、故障時の対応、担当者の承認、復旧手順までそろえると、運用へ引き継ぎやすくなります。

ORv3がそろえる接点と、現場で決めること

ORv3では、IT機器を載せるフレームだけでなく、Power Shelf(複数の電源ユニットを収める棚)、48V系のバスバー、液冷マニホールドと機器側の接続などを共通化します。バスバーは電力を分配する導体、マニホールドは冷却液を各機器へ分配・回収する管です。[1]

接続点がそろうと、別々に設計された機器を組み合わせる基盤ができます。ただし、CDU(冷却液分配装置)をどこに置くか、施設からどの温度・流量で液を供給するか、保守時にどの計算処理を退避するかまでは、それだけでは決まりません。Kim氏の資料も、冷却設備の構成や上位の運用ソフトウェアを、ORv3の接続仕様とは分けて扱っています。[1]

ここを分けずに「ORv3対応」とだけ発注すると、部品の接続は確認できても、冷却異常時に誰がどこを止めるのかが残ります。受入試験では、仕様への適合と、導入先で必要な運転条件を別々に書くことが大切です。

部品、ラック、施設・運用の順に試す

発表のPoC(概念実証)は、性能を一度見せるためのデモではなく、次の段階へ進める条件を確かめる試験として構成されています。図1はその三段階です。[1]

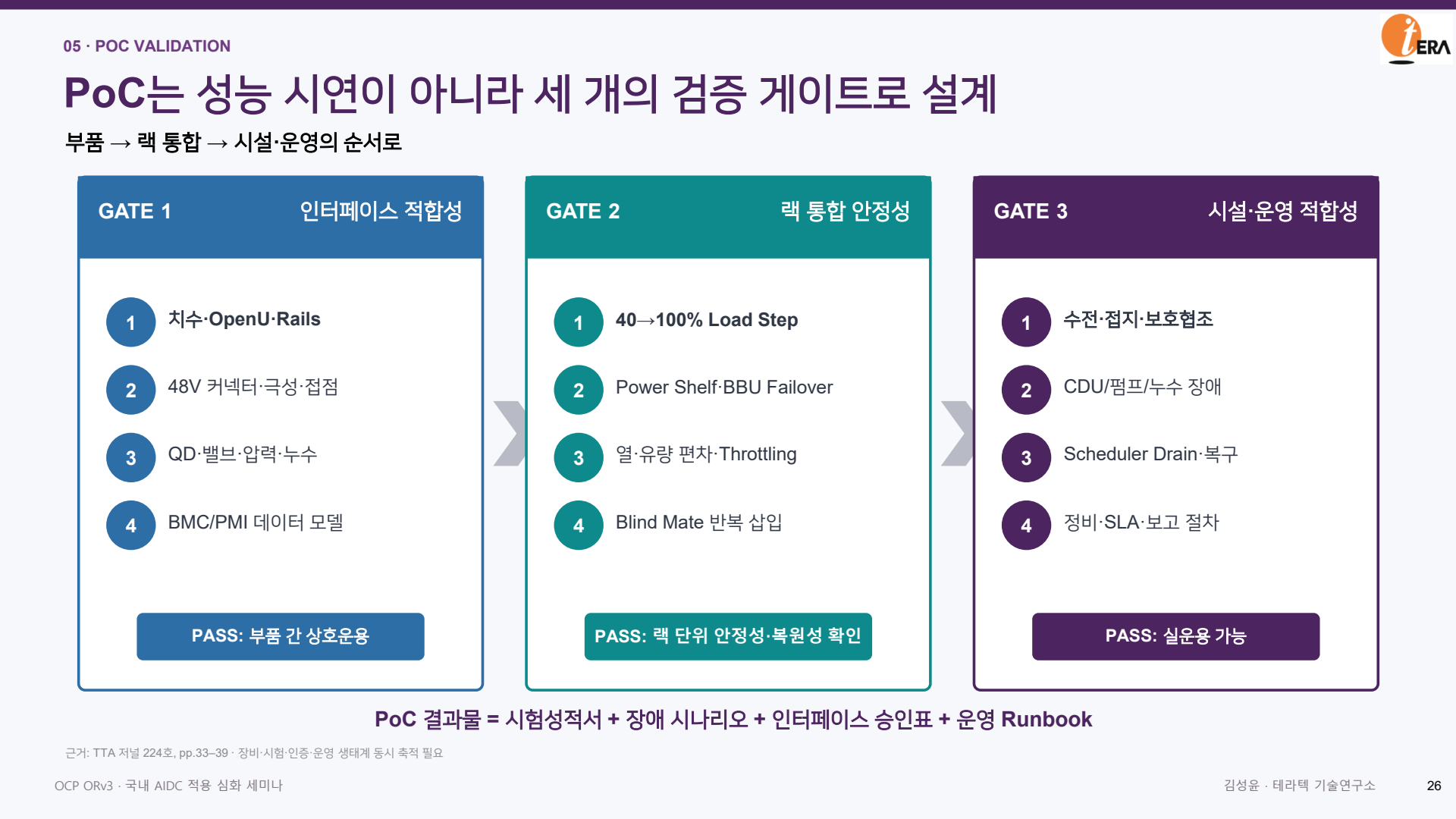

ORv3の導入試験を、部品の接続適合、ラック統合の安定性、施設と運用への適合という三段階に分けた原資料の図。
図1:TERATECの発表にあるPoCの三段階。左から、部品間の相互運用、ラックの安定性と復元性、実運用への適合を確認します。図中の40→100%負荷変化は発表の試験例です。出典:SungYun Kim(김성윤、TERATEC)「OCP ORv3 기반 고밀도 랙 표준의 현황과 국내 AIDC 적용 방안」、p.26。原資料 / 図を拡大する

第一段階は、部品同士の適合です。機器の寸法とレール、電源コネクターの極性と接点、冷却液の接続部・圧力・漏れ、管理データの形式などを確認します。「取り付けられる」と「必要な情報を受け取れる」の両方を扱う段階です。

第二段階は、組み上げたラックの試験です。負荷を変えたときの給電、Power ShelfとBBU(バッテリーバックアップユニット)の切替、温度や流量の偏り、機器の繰り返し挿抜を確認します。資料にある40%から100%への負荷変化は具体例であり、すべての設備にその条件だけを適用すれば十分という意味ではありません。実際の負荷の変わり方や、機器が許容する条件に合わせて試験を決めます。

第三段階は、施設・運用とつないだ試験です。施設の給電や接地、CDUやポンプの異常、計算処理の退避と復旧、保守・報告の手順を扱います。前の段階で部品が正常でも、現場側の条件が合わなければ、この段階は合格にできません。三段階はKim氏が示した導入検証の枠組みであり、ORv3の一律の認証手続を示すものではありません。[1]

BBUがあると、どの故障まで支えられるのか

三段階に分ける理由は、同じ「冗長化」でも守る範囲が違うからです。資料の電源構成では、通常のPower Shelfと停電時のBBUが、同じ48V系バスバーへ給電します。BBUは交流入力が失われたときの供給を補いますが、IT機器まで完全に独立した二つの電源経路を作る構成としては示されていません。[1]

この接続関係から考えると、「BBUへ切り替わった」という試験結果だけでは、共通のバスバーや接続点で起きる問題への備えまでは判断できません。設備ごとに、どの部分を共有し、どの故障で何台が影響を受けるかを確認する必要があります。

たとえば、交流入力の喪失を想定した試験なら、切替時の電圧と給電継続を見ます。一方、共有する給電部分の異常を想定するなら、故障箇所を切り離す保護動作と、影響が及ぶ機器の範囲が論点になります。これは資料の構成から整理した検討例です。具体的な異常の与え方は、機器・施設の試験計画と安全手順で定めます。

抜き差しのしやすさを、仕事の復旧までつなぐ

液冷のBlind Mate(ブラインドメイト)は、機器の挿入・引出しに合わせて、背面の冷却液接続を着脱する仕組みです。BMQC(Blind Mate Quick Connector)によって、背面でホースを一本ずつ手でつなぐ作業を減らせます。しかし、処理中の仕事を退避することや、電源を安全な状態にすることまで、コネクターが代わりに行うわけではありません。[1]

資料の交換手順例は、計算処理の退避、電源状態の確認、機器の引出しと交換、再挿入後の検証を一続きに並べています。再挿入後には、電源だけでなく流量・温度・漏れも、それぞれの管理経路から確かめます。漏れを抑える接続構造でも、すべての条件で漏れがなくなるとは扱っていません。[1]

保守計画では、「交換作業が終わった時点」と「計算処理を戻してよい時点」を分けると、担当の境界が明確になります。機器の交換時間だけが短くても、冷却状態の確認や復旧判断に長くかかれば、サービスの停止時間は縮まりません。ここは交換機構の性能から、運用全体へ評価を広げる部分です。

試験結果を、誰が使える記録にするか

Kim氏は、電力・冷却・機器管理・施設・計算処理の情報を、共通の時刻やラック/ノードIDで結び付ける構成も示しています。[1] これを試験の記録へ当てはめると、単に警報件数を数えるより、原因と影響を追いやすくなります。

たとえば、冷却流量が下がる異常を想定するとします。流量低下の記録、機器温度の変化、性能を抑えるスロットリング、処理の退避開始を、同じラック・機器・時刻に対応付けます。すると「警報は出たが退避開始が遅れた」のか、「退避は始まったが対象機器を取り違えた」のかを切り分けられます。これは編集上の例であり、同社が実測して報告した障害事例ではありません。

受入試験を依頼する際は、試験条件と測定結果に加えて、故障時の対応シナリオ、接続条件を承認する担当者、復旧手順を成果物に含めるとよいでしょう。資料p.26も、試験成績書だけでなく、障害シナリオ、インターフェース承認表、運用Runbookを並べています。

既存設備の変更を小さくしたい場合には従来ラックの補強、段階的に検証したい場合にはORv3専用の列や区画、新設・大規模増設なら施設と一体の設計という選択肢が、資料では示されています。どれを選んでも、判断の軸はラックの最大電力だけではありません。許容できる停止、既存設備を残す範囲、保守を担う人と手順までそろえて、試験で確かめる対象を決めることが導入への一歩になります。[1]

参考資料

  1. SungYun Kim(김성윤、TERATEC)「OCP ORv3 기반 고밀도 랙 표준의 현황과 국내 AIDC 적용 방안」。OCP公式一覧の英題は「Current Status of OCP ORv3-Based High-Density Rack Standards and Implementation Strategies for AIDC in Korea」。発表スライド(全29ページ)。本文では主にpp.11–18・26–27を参照。
  2. Open Compute Project「2026 OCP Korea Tech Day」公式発表一覧。2026年8月21日開催、登壇者と資料の掲載先を確認。

資料確認日:2026年10月10日。韓国での導入を扱う公開講演資料に基づく技術解説です。個別製品の認証・性能保証や、日本の施設への適合判定を示すものではありません。
